Biểu đồ Gantt là gì? Cấu trúc, ý nghĩa và cách ứng dụng
Biểu đồ Gantt là gì? Cấu trúc, ý nghĩa và cách ứng dụng

Biểu đồ Gantt là gì? Cấu trúc, ý nghĩa và cách ứng dụng

Biểu đồ Gantt là gì? Cấu trúc, ý nghĩa và cách ứng dụng

Khánh Minh, Tác giả Sforum - Trang tin công nghệ mới nhất
Khánh Minh
Ngày cập nhật: 28/10/2025

Để dự án thành công, nhà quản lý cần sát sao tiến độ và giao việc một cách khoa học. Biểu đồ Gantt ra đời như một công cụ trực quan, giúp hiển thị toàn bộ kế hoạch làm việc qua các thanh thời gian. Hãy cùng Sforum khám phá loại biểu đồ này để hiểu vì sao nó lại được xem là "bí quyết" của hàng nghìn dự án nhé!

Biểu đồ Gantt là gì?

Biểu đồ Gantt là biểu đồ thanh minh họa lịch trình dự án, dạng biểu đồ thanh dùng để mô tả tiến trình công việc theo thời gian. Mỗi thanh thể hiện một nhiệm vụ, bắt đầu từ ngày khởi động và kết thúc khi hoàn thành.

Biểu đồ Gantt
Gantt giúp quản lý công việc dễ dàng hơn

Vào những năm đầu của thế kỷ 20, Henry Gantt đã sáng tạo ra công cụ này. Bất kể bạn là một công ty, trường học hay các nhân thì sơ đồ Gantt đều có thể hữu ích cho bạn.

Để theo dõi tiến độ và quản lý dự án hiệu quả với biểu đồ Gantt, bạn nên chọn chiếc laptop mạnh mẽ, hiển thị tốt. Tham khảo ngay các mẫu Laptop Acer hiệu năng cao dưới đây. Xem ngay!

[Product_Listing categoryid="729" propertyid="" customlink="https://cellphones.com.vn/laptop/acer.html" title="Danh sách Laptop Acer đang được quan tâm nhiều tại CellphoneS"]

Cấu trúc của biểu đồ Gantt

Một biểu đồ Gantt chuẩn gồm hai phần chính: danh sách nhiệm vụ ở cột bên trái và các thanh thời gian nằm ngang ở bên phải. Mỗi thanh biểu thị khoảng thời gian thực hiện công việc, giúp người xem dễ dàng theo dõi trình tự và mối liên hệ giữa các nhiệm vụ.

Cấu trúc của biểu đồ Gantt

Cấu trúc gồm 2 phần dễ theo dõi Ngoài ra, Gantt chart còn thể hiện các mốc quan trọng (milestones), người phụ trách và tỷ lệ hoàn thành công việc. Kết quả là, người quản lý dự án có thể bao quát được toàn bộ tiến trình và phân bổ nguồn lực một cách hiệu quả.

Lợi ích khi sử dụng biểu đồ Gantt

Sử dụng biểu đồ Gantt giúp người quản lý dễ dàng nắm bắt toàn bộ tiến độ dự án chỉ trong một khung nhìn duy nhất. Thay vì xem từng bảng tính hoặc danh sách dài dòng, họ chỉ cần nhìn vào biểu đồ là có thể biết được tình trạng từng nhiệm vụ.

Lợi ích khi sử dụng biểu đồ Gantt
Nhiều bộ phận phối hợp dễ dàng

Bên cạnh đó, các công cụ này còn hỗ trợ lập kế hoạch Gantt hiệu quả khi có nhiều bộ phận cùng tham gia. Việc minh bạch nhiệm vụ, người phụ trách và thời gian giúp các thành viên phối hợp tốt hơn. Trong dự án marketing, Gantt giúp theo dõi chiến dịch quảng cáo từ khâu lên ý tưởng đến đo lường kết quả.

Hướng dẫn cách triển khai biểu đồ Gantt

Sau khi hiểu biểu đồ Gantt là gì, người dùng cần nắm được quy trình triển khai để áp dụng hiệu quả trong công việc hàng ngày. Dưới đây là các bước cơ bản giúp bạn thiết lập và vận hành biểu đồ một cách khoa học.

Xác định danh sách công việc

Trước hết, cần liệt kê toàn bộ nhiệm vụ của dự án. Danh sách càng chi tiết, biểu đồ càng chính xác và dễ theo dõi. Nên sắp xếp công việc theo thứ tự logic hoặc nhóm theo giai đoạn để sơ đồ Gantt phản ánh đúng trình tự thực tế.

Hướng dẫn cách triển khai biểu đồ Gantt 1
Lên kế hoạch trước khi thực hiện

Xác định thời gian thực hiện

Để quản lý hiệu quả, cần xác định rõ thời điểm bắt đầu và hoàn thành cho từng công việc. Khi lập kế hoạch, nên tính đến yếu tố nghỉ lễ hoặc thời gian chờ phê duyệt để đảm bảo cách vẽ biểu đồ sát thực tế. Một lịch trình hợp lý giúp hạn chế xung đột và tránh công việc bị chồng chéo.

Thiết lập mối quan hệ giữa các công việc

Trong dự án, có nhiều công việc phụ thuộc lẫn nhau. Công việc B chỉ được phép triển khai sau khi công việc A đã kết thúc. Việc thiết lập mối quan hệ này giúp Gantt chart phản ánh chính xác tiến trình và hỗ trợ điều phối thời gian hợp lý hơn.

Vẽ biểu đồ Gantt

Khi đã có danh sách và thời gian, hãy tiến hành vẽ biểu đồ. Có thể dùng công cụ trực tuyến, phần mềm hoặc bảng tính để tạo thanh ngang đại diện cho từng nhiệm vụ. Trong quá trình vẽ biểu đồ, nên chọn màu sắc khác nhau cho từng nhóm công việc để dễ nhận biết và theo dõi.

Hướng dẫn cách triển khai biểu đồ Gantt 2

Theo dõi và cập nhật tiến độ

Sau khi triển khai, biểu đồ cần được cập nhật thường xuyên. Khi có sự thay đổi về thời gian hoặc người phụ trách, hãy điều chỉnh để đảm bảo tính chính xác. Việc theo dõi định kỳ giúp sơ đồ Gantt luôn phản ánh đúng tiến độ thực tế và tránh gián đoạn trong quản lý.

Ưu điểm và hạn chế của biểu đồ Gantt

Ưu điểm lớn nhất của biểu đồ Gantt là tính trực quan và khả năng tổng hợp thông tin rõ ràng. Chỉ cần một cái nhìn, người quản lý có thể biết được toàn bộ tình hình dự án, ai đang phụ trách phần nào và tiến độ hiện tại ra sao.

Ưu điểm và hạn chế của biểu đồ Gantt

Tuy nhiên, hạn chế là khi dự án có quá nhiều nhiệm vụ, biểu đồ dễ trở nên rối rắm. Nếu không có sự hỗ trợ của các công cụ tự động, quá trình cập nhật bằng tay có thể mất rất nhiều thời gian. Vì vậy, để lập kế hoạch Gantt hiệu quả, nên chọn công cụ hỗ trợ tự động cập nhật và báo cáo.

Ứng dụng của sơ đồ Gantt trong thực tế

Ngày nay, sơ đồ Gantt được ứng dụng trong hầu hết các lĩnh vực cần quản lý tiến độ như xây dựng, công nghệ, marketing, giáo dục hay nghiên cứu. Các doanh nghiệp sử dụng công cụ này để lập kế hoạch, phân bổ nhân sự và giám sát quá trình triển khai.

Ứng dụng của sơ đồ Gantt trong thực tế

Ngoài ra, cá nhân cũng có thể dùng biểu đồ Gantt để quản lý lịch học, rèn luyện kỹ năng hay theo dõi mục tiêu cá nhân. Nhờ khả năng trực quan hóa quy trình, người dùng dễ dàng nhìn thấy tiến độ và điều chỉnh phù hợp với quỹ thời gian của mình.

Cách vẽ biểu đồ Gantt trên các công cụ phổ biến

Với sự ra đời của nhiều phần mềm và ứng dụng, việc lập kế hoạch dự án bằng biểu đồ Gantt giờ đây dễ dàng hơn bao giờ hết. Hãy cùng Sforum khám phá một vài gợi ý đơn giản sau đây!

Vẽ biểu đồ Gantt trong Excel

Để tạo biểu đồ Gantt một cách trực quan, Excel là một lựa chọn phổ biến nhờ tính đơn giản và khả năng tiếp cận dễ dàng. Và sau đây sẽ là cách vẽ biểu đồ đơn giản và cơ bản dành cho người mới làm quen.

1. Chuẩn bị dữ liệu:

  • Chuẩn bị các đầu việc dự án của bạn.

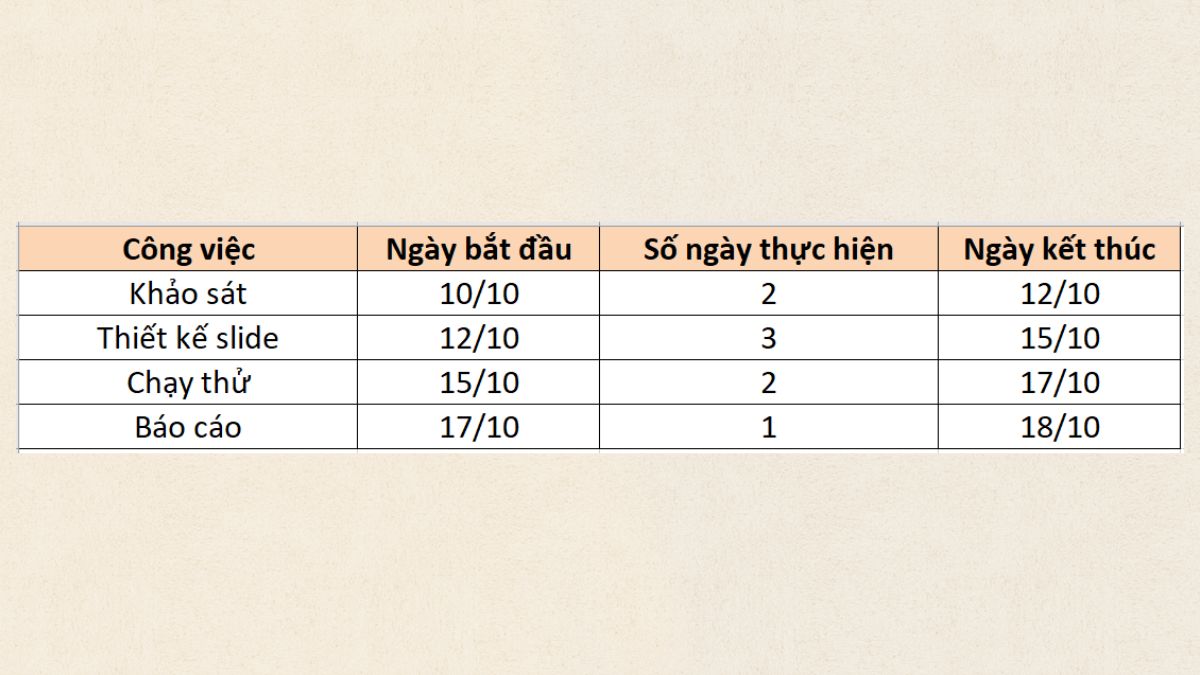

Vẽ biểu đồ Gantt trong Excel 1

2. Chọn Kiểu biểu đồ:

  • Bôi đen nội dung cột A, B, C để tạo biểu đồ.
  • Chọn Insert

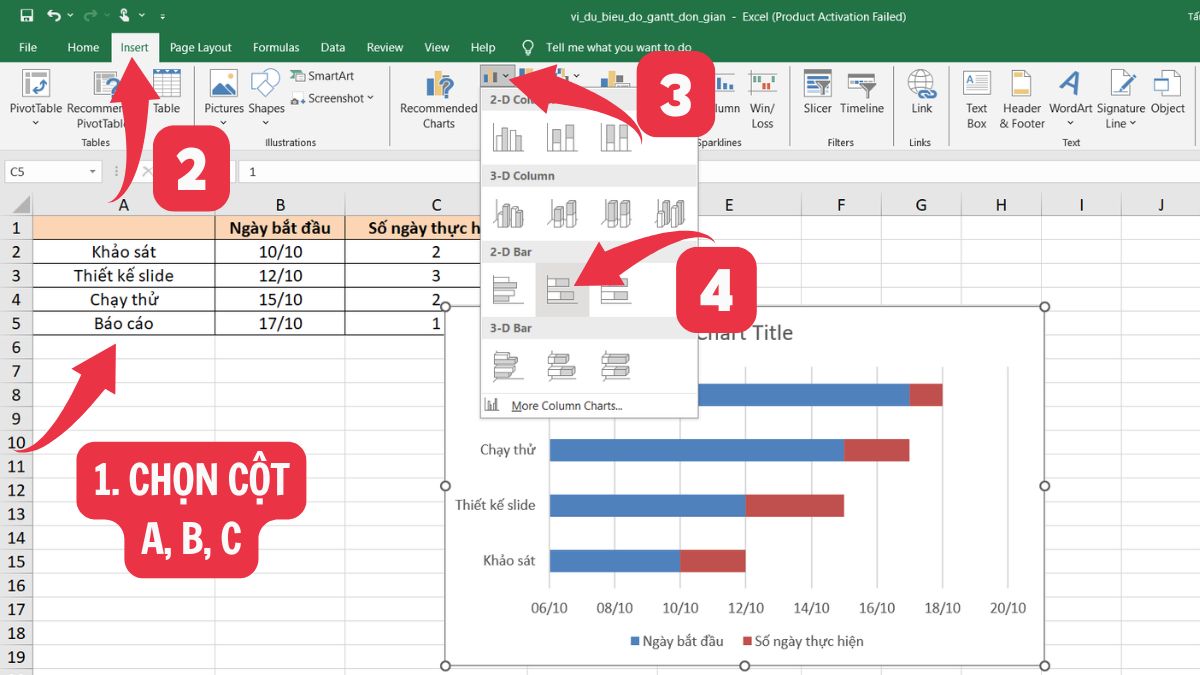

  • Chọn Insert Column Or Bar Chart
  • Chọn kiểu biểu đồ Stacked Bar

Vẽ biểu đồ Gantt trong Excel 2

3. Loại bỏ màu sắc:

  • Double click vào dòng màu xanh.
  • Chọn Fill & Line.

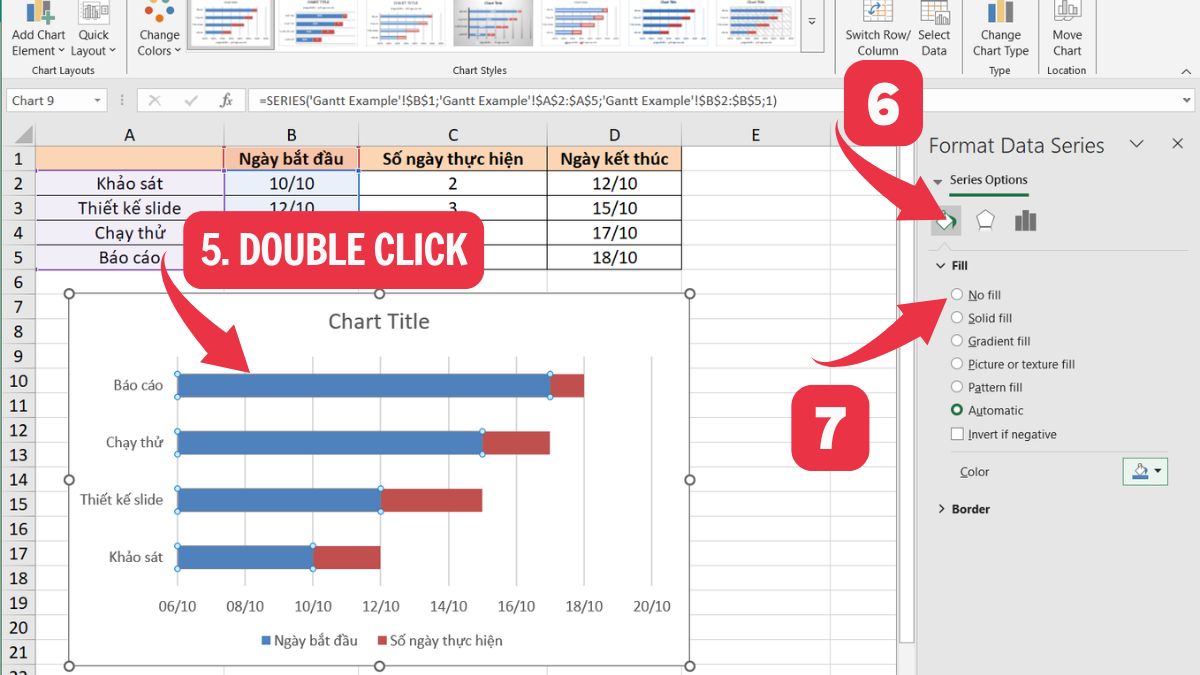

  • Chọn No Fill để bỏ màu phần bắt đầu cho dễ theo dõi.

Vẽ biểu đồ Gantt trong Excel 3

4. Thay đổi thứ tự dòng:

  • Double Click vào phần công việc để thay đổi vị trí theo thứ tự bắt đầu

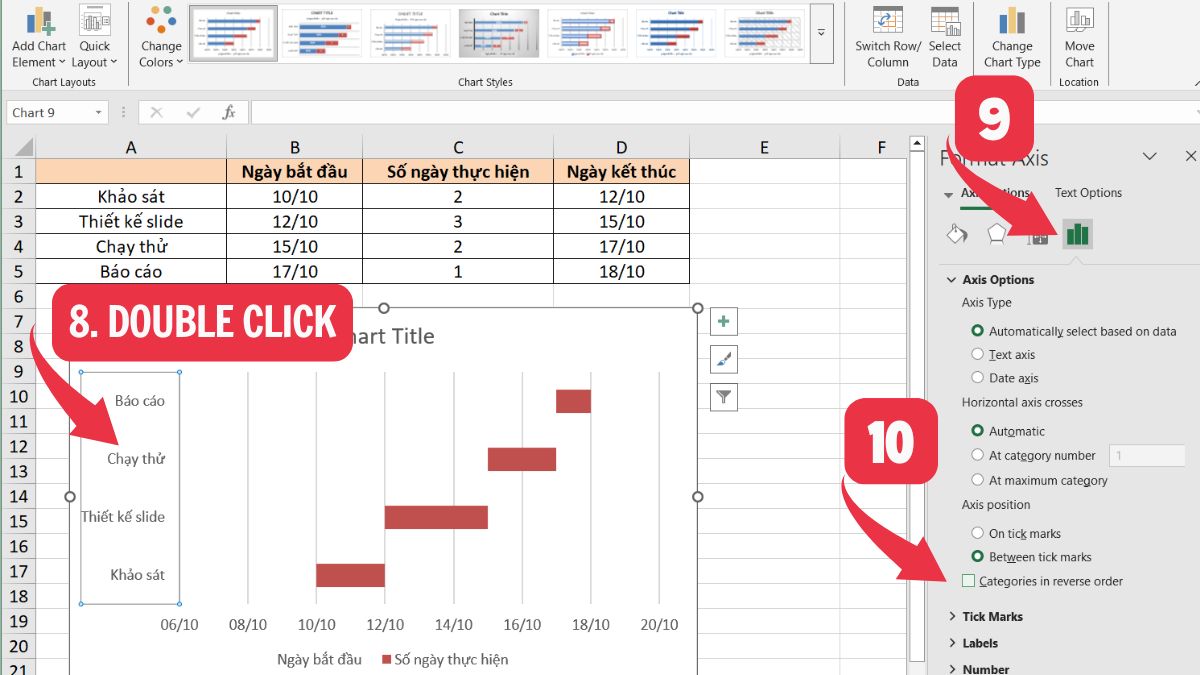

  • Chọn Axis Option Chọn Categories in reverse order

Vẽ biểu đồ Gantt trong Excel 4

Cách vẽ sơ đồ Gantt trong Excel này đặc biệt phù hợp cho người mới bắt đầu, giúp hình dung tiến độ một cách dễ dàng hơn.

Tạo sơ đồ Gantt trong Google Sheets

Ta cũng có thể tạo Gantt trên Google Sheets, hoạt động trực tuyến nên rất phù hợp cho làm việc nhóm. Mọi người có thể cộng tác chỉnh sửa, nắm bắt tiến trình thực hiện và xem các điều chỉnh mới nhất. Ta có bảng dữ liệu như sau:

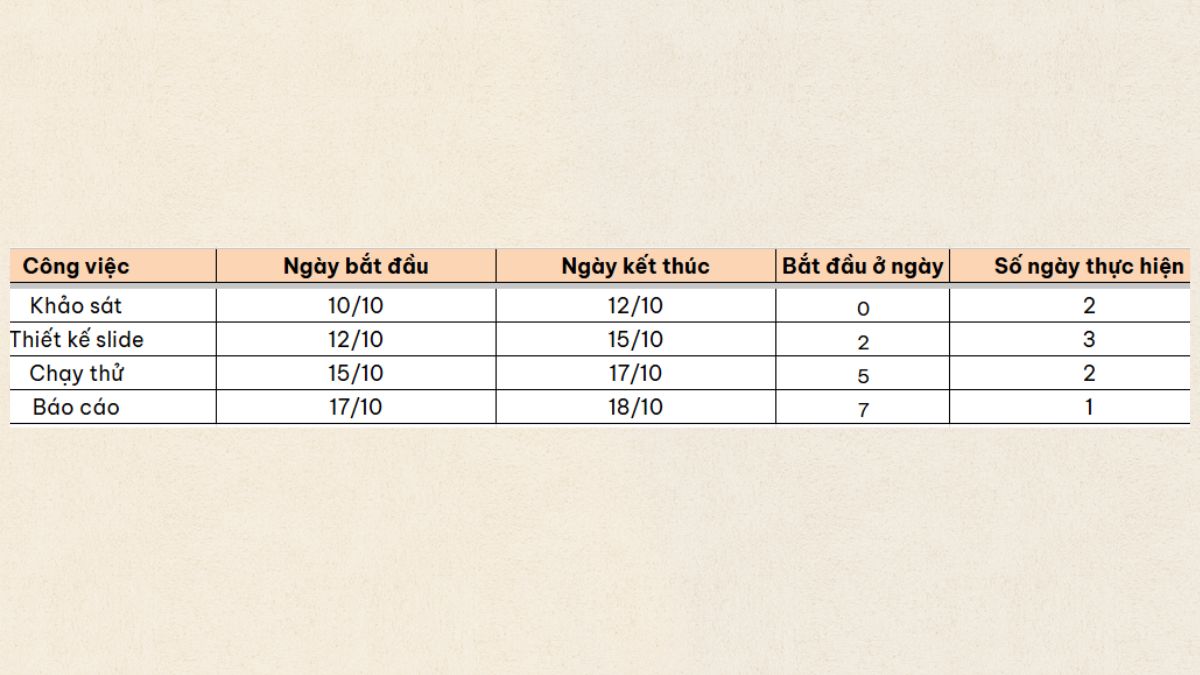

Tạo sơ đồ Gantt trong Google Sheets 1

1. Chèn biểu đồ:

  • Chọn Chèn trên thanh menu

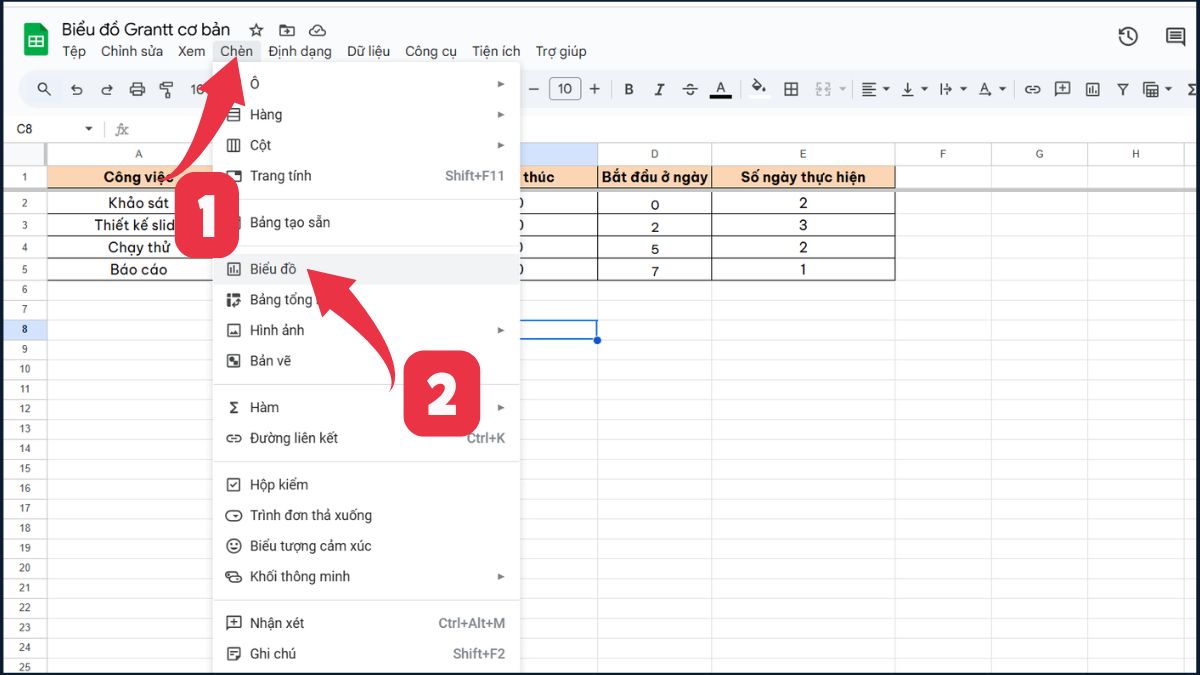

  • Chọn Biểu đồ

Tạo sơ đồ Gantt trong Google Sheets 2

2. Chọn loại biểu đồ:

  • Vào Loại biểu đồ

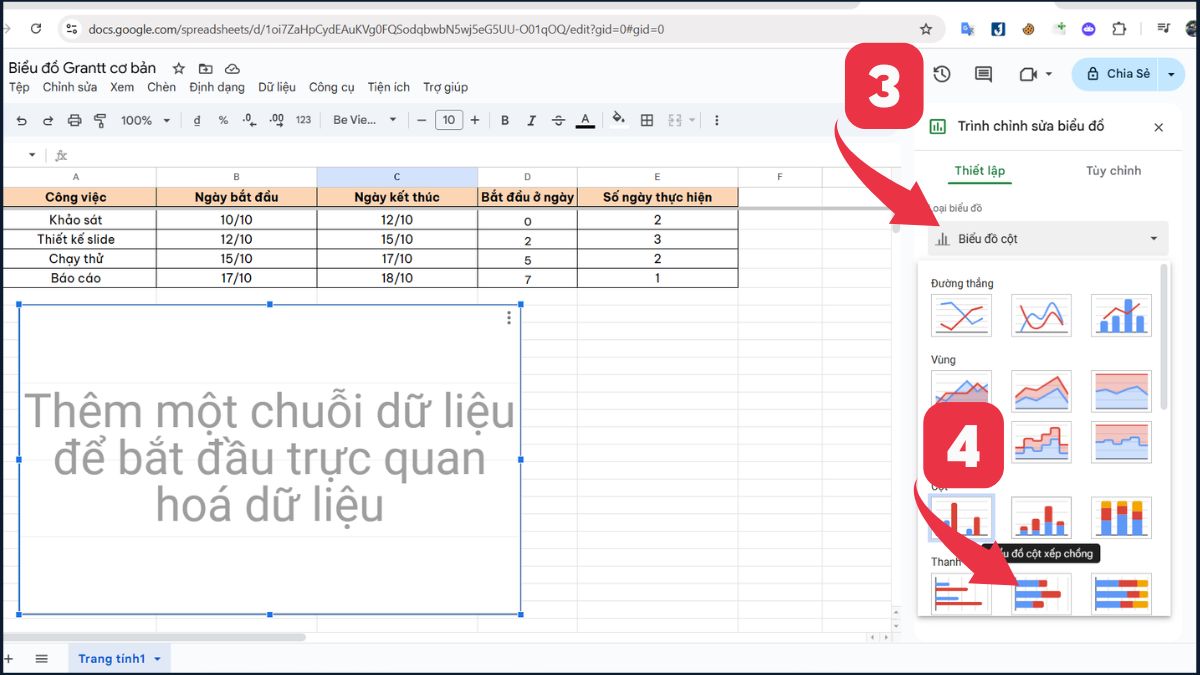

  • Chọn Biểu đồ cột
  • Chọn Biểu đồ cột xếp chồng

Tạo sơ đồ Gantt trong Google Sheets 3

3. Chọn vùng dữ liệu làm biểu đồ:

  • Chọn Dải ô dữ liệu

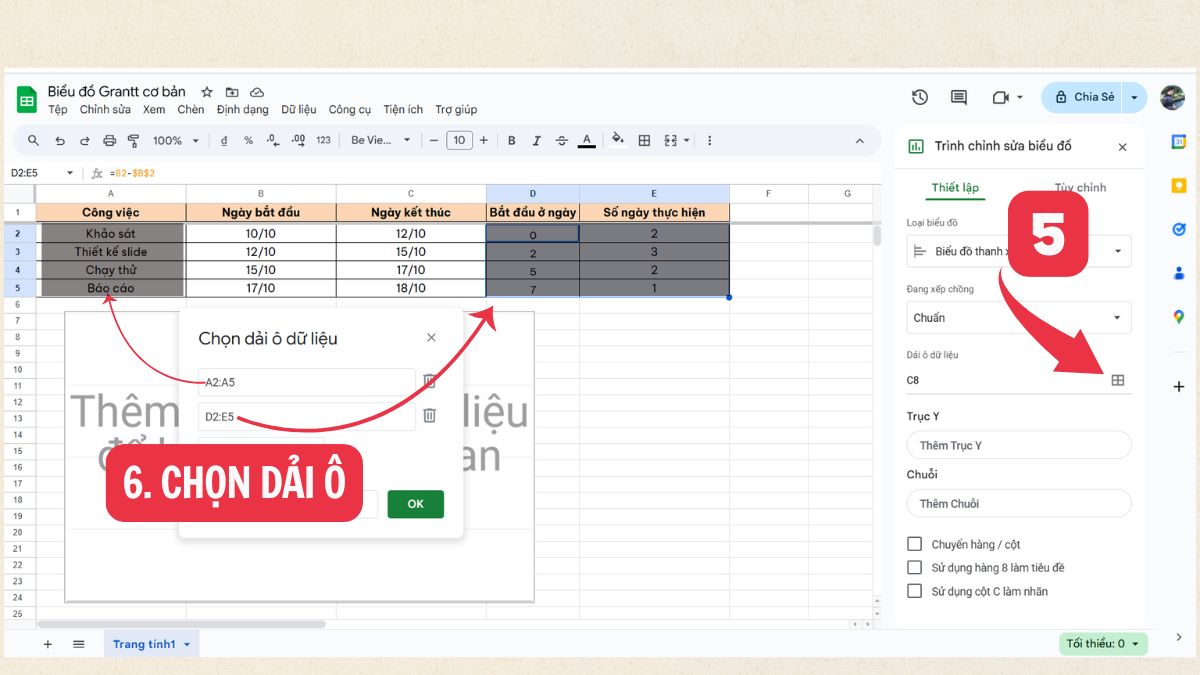

  • Chọn Vùng dữ liệu

Tạo sơ đồ Gantt trong Google Sheets 4

4. Loại bỏ màu sắc:

  • Double Click dòng màu xanh
  • Độ mờ màu tô > 0% để bỏ tô màu phần thời gian đã qua

Tạo sơ đồ Gantt trong Google Sheets 5

5. Thêm nhãn dữ liệu:

  • Double Click dòng màu đỏ

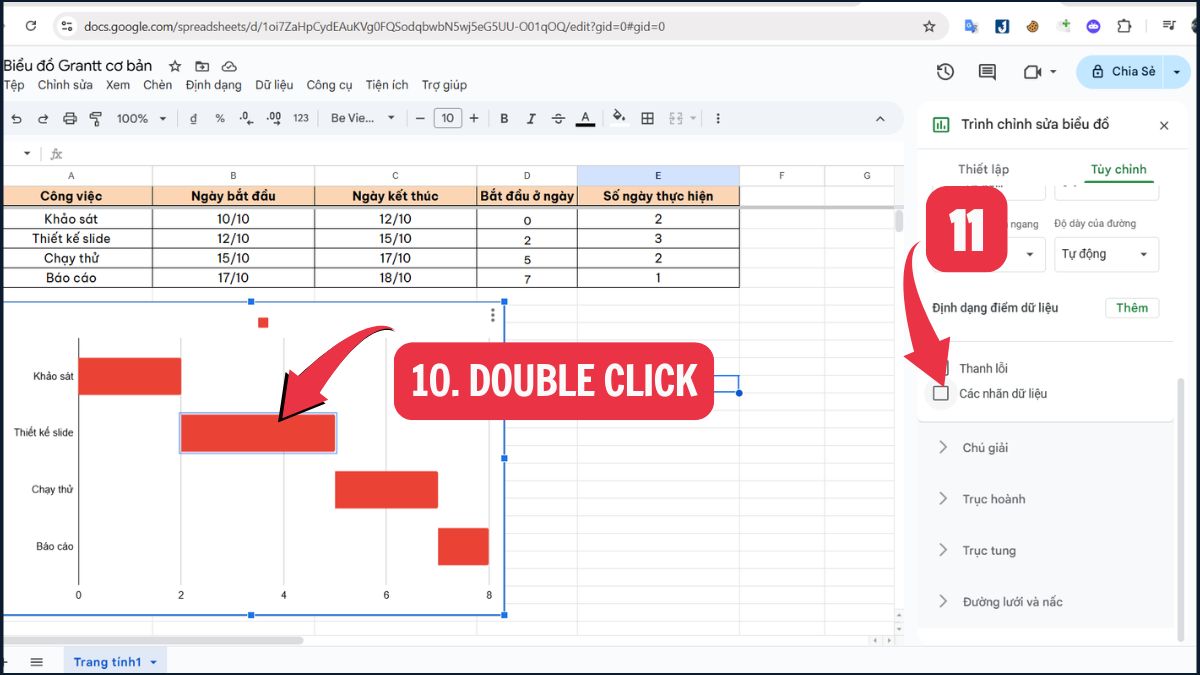

  • Các nhãn dữ liệu để thêm số ngày thực hiện vào biểu đồ để dễ quan sát

Tạo sơ đồ Gantt trong Google Sheets 6

Vậy là bạn đã biết cách vẽ biểu đồ Gantt trên Google Sheets và có thể tạo được một biểu đồ cơ bản nhất. Khi thành thạo, bạn hãy nâng cấp để phù hợp với nhu cầu sử dụng của dự án nhé.

Một số phần mềm hỗ trợ khác

Ngoài hai công cụ phổ thông trên, nhiều nền tảng chuyên dụng hỗ trợ Gantt chart như Microsoft Project, Notion,... Một số phần mềm cung cấp tính năng kéo - thả trực quan, tự động cập nhật tiến độ và tạo báo cáo theo thời gian thực, giúp người quản lý tối ưu hơn.

Mẹo và lưu ý khi sử dụng biểu đồ Gantt

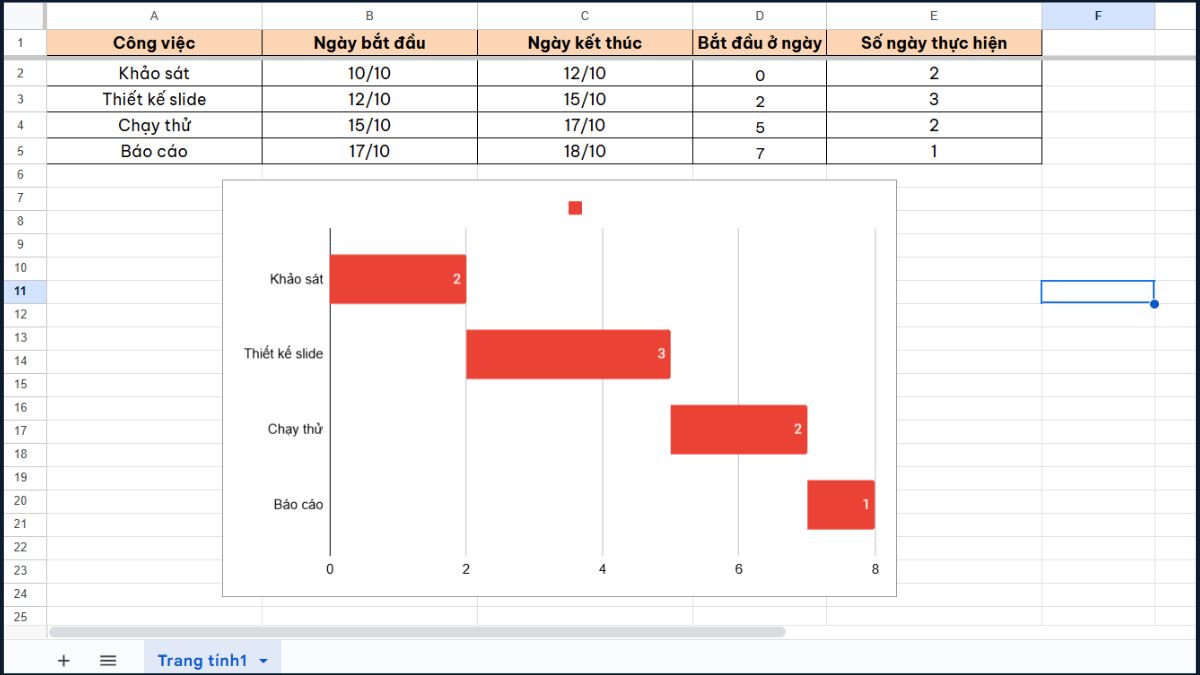

Để biểu đồ Gantt phát huy hiệu quả, thông tin hiển thị cần được làm mới thường xuyên và chính xác. Một biểu đồ lỗi thời có thể dẫn đến quyết định sai lệch và ảnh hưởng toàn bộ tiến độ dự án. Ngoài ra, chỉ nên hiển thị những nhiệm vụ quan trọng để tránh biểu đồ trở nên rối mắt.

Mẹo và lưu ý khi sử dụng biểu đồ Gantt

Bên cạnh đó, nên chọn công cụ phù hợp với quy mô dự án. Nếu nhóm nhỏ, Excel hoặc Google Sheets là đủ. Còn với dự án lớn, nên dùng phần mềm chuyên nghiệp có khả năng tự động hóa. Cuối cùng, hãy nhớ rằng biểu đồ chỉ là công cụ hỗ trợ, còn sự phối hợp giữa con người mới là yếu tố quyết định thành công.

Qua bài viết có thể thấy, biểu đồ Gantt là giải pháp quản lý tiến độ hiệu quả, phù hợp với cả cá nhân và doanh nghiệp. Việc nắm rõ cách vẽ sẽ giúp người dùng kiểm soát kế hoạch tốt hơn. Nếu bạn đang quản lý nhóm dự án, hãy thử tạo biểu đồ ngay trên Google Sheets hoặc Trello để cảm nhận sự khác biệt.

Xem thêm bài viết tại chuyên mục: Tin học văn phòng
